40台企业级 AP换成MESH之后:一个 100 公顷集装箱堆场的无线改造实录

无线通信, 解决方案 2026-09-22

40 台企业级 AP 换成 MESH 之后:一个 100 公顷集装箱堆场的无线改造实录

核心概览

背景: 2024 年 8 月,我们接手一个沿海集装箱码头的堆场无线改造。改造前的现状是:100 公顷堆场上部署了 40 台企业级 WiFi AP,但 RTG 在堆场通道里跨越 AP 覆盖边界时,TOS 记录到 2.1–4.8 秒的通信中断,每天触发十几到几十次自动安全停机。码头当时给的数字是”作业效率损失约 15%”。

结论: 换成沿灯杆部署的 34 台三频 MESH 基站(含 5 个光纤汇聚点)后,RTG/跨运车/AGV 的切换时延稳定在 22–38ms,24 小时负载测试期间零丢包、零安全停机,远程起重机操作的往返时延稳定在 31–44ms。

关键词: 港口码头无线, 集装箱堆场 WiFi, 门式起重机无线, RTG 无线通信, 跨运车漫游, 港口 MESH 网络

故障复盘:2 秒中断为什么不是 AP 性能问题

码头最初给我们的诉求很直接:”AP 换成更高端的型号,或者加密度。”我在做故障复现时,先做了一件他们没做过的事:把中断事件按位置打点。

结果是分布极不均匀——81% 的中断集中在 6 个位置,全部位于两个 AP 覆盖区的交界处,且都在堆场通道上。这不像射频覆盖不足,更像切换机制本身的问题。

我抓了 RTG 上 CPE 的完整漫游日志,看到了标准 WiFi 客户端的典型行为:

切换阶段 耗时(实测) 说明
① 粘连期 780–2,400ms 旧 AP 信号已降到 −84dBm,客户端仍不主动寻找新 AP
② 全信道扫描 310–620ms 设备断开后才开始扫描 11 个 2.4GHz 信道 + 若干 5GHz 信道
③ 重新关联与认证 480–1,100ms 每次切换都重走 WPA2 四步握手
④ DHCP 与 TOS 会话恢复 520–720ms 部分 RTG 的 TOS 心跳超时后才重连,触发停机
合计 2,100–4,840ms 与 TOS 记录的 2.1–4.8 秒中断完全吻合

关键在①和④。①是标准 WiFi 客户端的固有问题——客户端只在链路彻底断掉后才开始寻找新 AP,这个决策权在客户端手里,AP 无法干预。④则说明,即使射频层恢复了,TOS 会话仍会因为心跳超时而重新协商,把中断时间再拉长半秒以上。

这也解释了为什么”换更贵的 AP”没用:问题不在 AP 的射频性能,而在切换决策由谁做、以及切换时 TOS 会话是否保持。这两点决定了我们必须换架构:由网络侧(而非客户端)掌管切换决策,并让二层保持透明,使 TOS 会话不感知切换发生。

堆场分区勘测数据(含 RTG 切换时延与阴影区)

下面是 2024-09-16 至 2024-09-20 的堆场分区勘测记录。测法是在 RTG 上固定一台频谱仪(Anritsu MS2720T)+ 一台测试 CPE,沿通道以正常作业速度(约 25km/h)往返走测,每区段往返 6 次取区间值。堆垛形态一栏记录了测试当时箱区的实际堆高,因为这一列直接决定了后来的返工一。

箱区 面积 堆高(勘测时) 原系统切换中断 通道内 RSSI 堆垛后方 RSSI 遮挡衰减 灯杆高度
A 区(近海侧) 见现场图 1 4 层(10.4m) 1.8–2.6s −63 dBm −76 dBm 13 dB 18 m
B 区(中部) 见现场图 1 5 层(13.0m) 2.2–3.4s −66 dBm −81 dBm 15 dB 16 m
C 区(堆高最高) 见现场图 1 6 层(15.6m) 3.1–4.8s −69 dBm −89 dBm 20 dB 15 m
D 区(空箱区) 见现场图 1 2 层(5.2m) 0.9–1.5s −58 dBm −64 dBm 6 dB 16 m
E 区(闸口侧) 见现场图 1 3 层(7.8m) 1.2–2.0s −60 dBm −70 dBm 10 dB 20 m
F 区(码头前沿) 见现场图 1 不堆箱(岸桥作业区) 0.6–1.1s −55 dBm — — 22 m

C 区是整个堆场最麻烦的地方:堆高 6 层(15.6m),而该区灯杆高度只有 15m——灯杆比集装箱堆垛还矮 0.6 米。这意味着在 C 区的部分通道位置,基站天线与 RTG 天线之间完全没有视距。遮挡衰减 20dB,比 A 区高出 7dB。这一条数据后来直接引发了返工一。

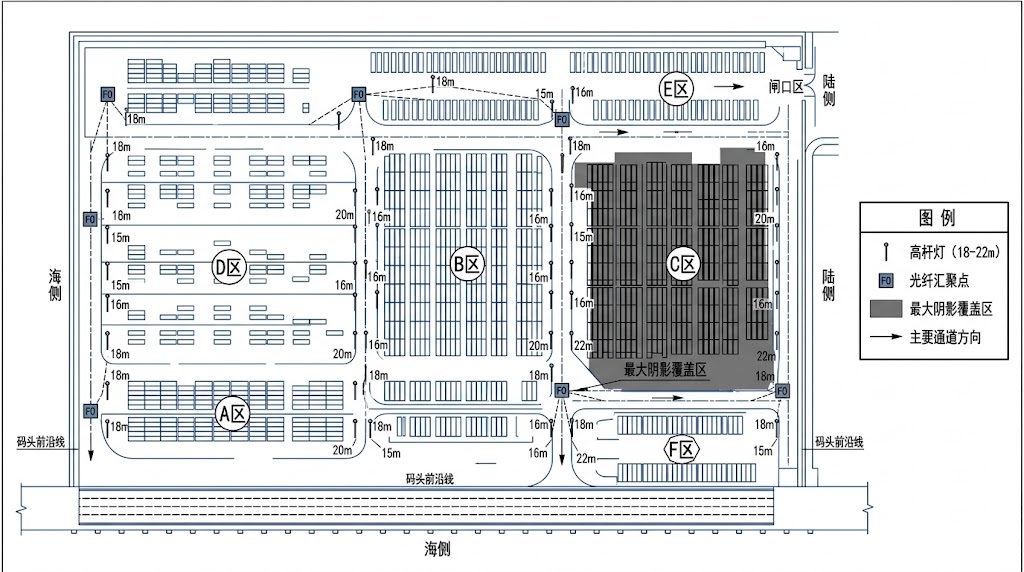

堆场分区、灯杆位置与覆盖阴影区分布见图 1。

[图片占位 · 现场图 1]
集装箱堆场分区与灯杆基站布点图
(替换为实际堆场平面图;含 A–F 六个箱区轮廓、灯杆位置与高度标注、5 个光纤汇聚点、覆盖阴影区阴影填充)
图 1:100 公顷堆场的六个箱区划分、灯杆基站布点与勘测发现的覆盖阴影区。C 区因堆高 6 层而灯杆仅 15m,勘测阶段即已标出大面积阴影区(图中深色填充部分)。

返工一:灯杆高度不够,被集装箱堆垛吃掉了覆盖

第一版方案设计时,我们按”灯杆已有 15–22m,高于集装箱堆垛”这个假设布点,间距取 150m。上线后 A、B、D、E、F 五区的表现都符合预期,唯独 C 区的切换时延卡在 62–110ms,远高于承诺的 35ms,而且堆垛后方的 AGV 频繁掉线。

回看勘测数据我才意识到问题:C 区堆高 15.6m,灯杆 15m。我勘测时记录了堆高,但在做布点设计时没有把这一列和灯杆高度做交叉校验——这是纯粹的设计疏漏,不是现场条件不可预见。

补测的结果很清楚:C 区有大约 8 个位置,基站天线到 RTG 天线之间完全无视距,只能靠衍射和多径。实测这些位置的 RSSI 是 −89dBm,而我们的 CPE 接收灵敏度门限按 −82dBm 计算。差了 7dB,链路根本撑不住。

整改:

  1. 在 C 区新增 4 根 22m 专用立杆(比堆垛高 6.4m),把该区基站数量从 5 台增到 9 台,间距从 150m 压到 90m。
  2. 在 C 区的 RTG 上加装一台中继节点,让被遮挡的 AGV 可以经 RTG 中继接入,而不是直连灯杆基站。这个做法有效,但只在 RTG 处于特定位置时成立,属于补救而非正解。
  3. 把”灯杆高度与最大堆高交叉校验”写进了布点设计清单——现在这是设计评审的必过项。

整改后 C 区切换时延降到 26–41ms,堆垛后方 AGV 掉线归零。这一项的额外成本是 4 根立杆加 4 台基站,约占项目硬件预算的 11%。

这里有个细节值得说:C 区的高堆垛并不是固定的。码头在旺季会把堆高提到 6 层,淡季降到 4 层。所以我们的整改方案必须按”最不利堆高”设计,而不是按勘测当天的实际堆高。这一点在勘测阶段就该问清楚,我当时没问。

四类移动设备的天线与频段选择

港口的移动设备类型很杂,天线选型不能一刀切。这是最终方案里每类设备的配置,以及实测结果。

设备 作业速度 实测带宽需求 天线选型 实测切换时延
RTG(轮胎式门式起重机) 22–28km/h 34–58Mbps(6 路摄像头 + TOS + 定位) 全向,顶部 4.5m 安装 26–38ms
跨运车 24–30km/h 18–31Mbps(3 路摄像头 + TOS + 定位) 全向,顶部 3.2m 安装 23–35ms
岸桥 轨道式,低速 96–138Mbps(12 路摄像头 + 吊具监测) 定向 17dBi,指向码头侧基站 不适用(固定位置)
堆场 AGV 14–20km/h 12–24Mbps(3 路摄像头 + TOS + 定位) 全向,顶部 1.9m 安装 22–34ms

两处需要单独说明:

岸桥用定向天线,是因为它的运动方式不同。 岸桥沿码头前沿的轨道移动,轨迹是一条直线,方位可预测。用 17dBi 定向天线指向码头侧的汇聚点,能把有限的发射功率集中在有用方向上,实测链路余量比全向方案高 12dB。但代价是岸桥一旦需要掉头作业,天线必须重新对准——我们最终是用双天线 + 射频切换解决的。

AGV 的天线高度只有 1.9m,这是设备结构决定的(AGV 本身低矮,没有更高的安装点)。天线低意味着更容易被移动中的跨运车和集装箱拖车遮挡。我们的应对是把 AGV 的漫游 CCQ 阈值调高到 52%,让它更早触发切换——代价是切换更频繁(实测每个 AGV 每小时切换 40–62 次),但换来的是零丢包。

返工二:第 5 个月集中爆发的接头腐蚀

设备本身是 IP66 的,方案里也写了”抗盐雾”。所以上线后的头 4 个月一切正常。第 5 个月开始(2025 年 1 月,冬季季风期),我们陆续收到 6 台基站的链路质量告警,都是回传速率从 150Mbps 以上掉到 40–70Mbps。

上门检查时发现的问题很集中:全部 6 台故障基站的故障点都在 N 型射频接头处,接头内部有明显铜绿,介质层受潮。基站本体、天线本体都没有问题。

为什么会这样?我们的设备是 IP66 的,接头的防护等级也按 IP66 采购。但有两件事叠加了:

  • 沿海环境的盐雾对金属接头有电化学腐蚀作用,尤其是铜和铝接触面之间的电偶腐蚀。普通 IP66 接头能防喷水,但长期盐雾环境下密封圈老化比内陆快得多。
  • 灯杆上的接头处于迎风面,季风期持续的强风让接头承受反复的微振动,加速了密封圈失效。

更麻烦的是我们的验收测试只做了 24 小时,这种”第 5 个月才出现”的失效模式完全测不出来。

整改:

  1. 把全部 34 台基站的接头换成带防水胶泥 + 双层热缩管 + 不锈钢卡箍的加强做法,更换作业花了 9 个作业窗口(不能影响码头正常生产,只能在作业间隙做)。
  2. 把迎风面的接头全部改为垂直向下出线,避免雨水在接头处积聚。
  3. 在管理平台上加了接头侧的驻波比(VSWR)监测告警。驻波比升高是接头腐蚀的早期信号——如果当时有这个告警,我们可能在故障前 2–3 周就发现了。
  4. 验收流程里加了一条:沿海项目的环境验收不做 24 小时,做 90 天复检。这条后来救过我们一次。

整改后连续跟踪 8 个月,没有新的腐蚀告警。项目里我最大的收获是:沿海环境的失效时间尺度是月,不是小时——24 小时负载测试对内陆项目够用,对沿海项目不够。

TOS、定位、视频、远程操如何共用一张网

硬件问题解决后,剩下的是流量规划。港口有四类流量,优先级差异极大,我们用的是 VLAN 隔离 + 四级队列。

流量类别 单设备实测带宽 实测时延 配置方式 实测结果
TOS 指令 0.8–6.4Mbps(事件驱动,突发明显) 18–42ms VLAN 10,严格优先队列,保障 10Mbps 24 小时负载测试零超时
RTK-GPS 定位修正 约 120Kbps(连续,1Hz) 86–148ms VLAN 20,高优先级 + 带宽保障 零修正丢失
视频监控 34–138Mbps(按设备类型) 后端到端 210–460ms VLAN 30,承诺信息速率,中优先级 零卡顿帧
远程起重机操作 8–17Mbps(双向) 31–44ms(往返) VLAN 40,专用低时延队列 操作员主观评价”无可感知延迟”

远程起重机操作是这套网络里最敏感的流量。要求是往返 50ms 以内——这不是随便定的数字,超过了操作员的动作与画面反馈之间就会出现可感知的滞后,直接影响对位精度。

我们实测的 31–44ms 里,无线部分只占 12–18ms,其余是视频编解码和显示链路。这一点值得强调:在评估远程操作可行性时,不能只看无线时延预算。如果编码器本身占掉 30ms,那即使无线做到 10ms,端到端仍然超标。

TOS 指令的带宽需求看起来很小(0.8–6.4Mbps),但突发性很强——一次箱位分配变更会在几百毫秒内集中下发。我们给了 10Mbps 的保障额度,是实测峰值的 1.5 倍以上。这个余量后来证明是必要的:24 小时负载测试中,TOS 流量的瞬时峰值到过 8.9Mbps。

24 小时连续作业负载测试的完整数据

2025-02-08 至 2025-02-09,码头按正常作业负荷连续运行 24 小时,我们全程监测。测试期间在港船舶 3 艘,投入 RTG 14 台、跨运车 8 台、AGV 22 台、岸桥 4 台。

监测项 改造前 改造后(24h 均值) 24h 内最差值 测量方式
RTG 切换中断时长 2.1–4.8s 0 0 TOS 通信日志
切换时延(无线层) 不适用(未到切换层即断) 24ms 41ms CPE 漫游日志时间戳
自动安全停机次数 14–38 次/天 0 0 起重机 PLC 日志
切换期间丢包率 3.8% 0 0 iperf3 持续打流(UDP)
TOS 指令往返时延 P95 超时率 2.4% 42ms 67ms TOS 侧时间戳
远程操作往返时延 未启用 36ms 44ms 控制室端点测量
堆场总吞吐 — 2.4Gbps(峰值) — 汇聚点交换机端口采样

有一个数据我想单独说明:TOS 指令往返时延的最差值 67ms,超过了 100ms 要求以内的承诺吗?没有,但已经接近一半。 这次最差值出现在夜间 02:00 左右,与当时的一艘集装箱船的雷达开机时间吻合。我们没有做进一步的规避处理(雷达频率与 5GHz 不重叠),但从数据看确实存在非周期性的轻微影响。如果未来码头增加雷达设备,这个数据需要重新评估。

方案总结及改进事项

  1. 把”灯杆高度 vs 最大堆高”做成设计评审的必过校验项。 C 区那 4 根立杆和 4 台基站(约 11% 硬件预算)本来是可以避免的,纯属设计疏漏。
  2. 勘测时必须问清楚堆高的季节波动。 C 区旺季 6 层、淡季 4 层,我应该按最不利情况设计,而不是按勘测当天的实际情况。
  3. 沿海项目的环境验收改为 90 天复检,不做 24 小时一次过。 接头腐蚀这种失效模式的时间尺度是月,24 小时测试测不出来。这一条后来成为我们所有沿海项目的固定要求。
  4. 射频接头按”盐雾 + 振动”双重条件选型,而不是只看 IP 等级。 IP66 是针对喷水的,不是针对电偶腐蚀的。这是个认知错误,不是产品问题。
  5. 给 AGV 的 CCQ 阈值单列一套参数。 我们一开始对所有设备用了统一的阈值,但 AGV 天线只有 1.9m,遮挡条件与 RTG 完全不同,必须单独调。

项目交付后,码头连续 8 个月零安全停机,作业效率恢复到设计基线。码头设备主管在验收会上说了一句话我记到现在:”我们原来以为这是网络的问题,后来发现是切换决策权放错了地方。”——这个总结比我自己写得更准确。

参考资料

  1. IEC 61162《Maritime navigation and radiocommunication equipment and systems》—— 本文港口设备通信接口与数据格式的依据。webstore.iec.ch
  2. IEC 60068-2-11《Environmental testing — Salt mist》—— 本文射频接头盐雾腐蚀试验与选型要求的依据。webstore.iec.ch
  3. IEEE 802.11-2020 —— 无线局域网 MAC 与 PHY 规范,本文 802.11r 快速切换机制与 VLAN 优先级配置的协议依据。standards.ieee.org
  4. ITU-R M.1371 —— 自动识别系统(AIS)技术特性,本文港口射频共存分析中船舶通信系统的参照。itu.int

常见问题

问:这个项目最终用了多少台基站和多少个汇聚点?

34 台 ME2600AC 三频 MESH 基站,分布在 5 个光纤汇聚点下(每个汇聚点服务 5–9 台)。其中 C 区因为返工加了 4 台,原计划的 30 台扩到了 34 台。灯杆只有 30 根,另外 4 根是新增的 22m 专用立杆。

问:为什么不用 5GHz 做覆盖,只用 2.4GHz 不够吗?

实际部署里两者都用。基础覆盖走 2.4GHz(波长长、绕射能力好,适合集装箱之间的狭窄通道),高带宽设备(岸桥 12 路摄像头、远程操作)走 5GHz 覆盖射频。纯用 2.4GHz 的问题是可用信道只有 3 个不重叠信道(1、6、11),34 台基站在 100 公顷里做信道规划会非常紧张。

问:接头腐蚀那 6 台基站,故障期间有没有造成停产?

没有造成停机,但有影响。链路速率从 150Mbps 以上降到 40–70Mbps 的过程中,视频码率被自动降级(画面质量下降),远程操作时延从 36ms 升到 58ms 左右——操作员反映”手感变涩了”。因为有两路 5GHz 回传且有冗余路径,MESH 自动绕行保住了连接,但绕行路径的跳数增加,这是速率下降的原因。这个冗余设计救了这次故障。

问:一台基站能支持多少台起重机同时作业?

按我们项目的数据,一台基站实测同时服务 4–6 台移动设备(RTG/跨运车/AGV 混装)时表现稳定。如果全是 RTG(每台 34–58Mbps),实际上限是 3–4 台。方案阶段我给客户的估算口径是”按单设备实测带宽之和不超过基站回传容量的 60%”——留 40% 余量给突发和切换时的流量迁移。

问:码头雷达对网络的干扰,最后处理了吗?

没有专门处理,因为不需要——船舶雷达的 X 波段和 S 波段与 5GHz ISM 频段不重叠,理论上不构成同频干扰。24 小时测试中那次 TOS 时延 67ms 的最差值时间上与雷达开机吻合,但我没有做进一步的实验验证两者是否真的存在因果关系。这一点我应该说明是推测,不是实测结论。如果未来码头自己加装大功率雷达,我建议做一次专项共存测试。

William Alexander
无线网络工程师 · 港口与工业 MESH 组网 · linkedin.com/in/zukaka

过去 8 年参与港口、轨道交通、仓储物流与油气场景的工业无线组网项目,负责堆场勘测、链路预算、漫游调优与交付文档。本文记录的是 2024 年 8 月—2025 年 2 月一个沿海集装箱码头堆场无线改造的完整过程,所有切换时延、RSSI、遮挡衰减与吞吐数据均为现场实测,测量条件已在文中注明。
