一、方案前言
本方案针对高海拔电网施工工程(海拔≥1500m)150km无线传输需求,采用LigoWave PTP专业级工业网桥,以“20km/跳”链式中继拓扑为核心,彻底解决高海拔地区地球曲率、信号损耗、极端环境适配等核心痛点,兼顾电网施工的实时数据传输、视频监控、指挥调度等业务需求,全程遵循电网施工安全规范,为高海拔电网施工提供稳定、高效、可落地的无线传输解决方案。
核心适配场景:高海拔山区电网输电线路施工、高海拔变电站建设、偏远高海拔电网巡检数据传输,解决高海拔地区光纤铺设难度大、成本高、工期长的难题,依托LigoWave PTP设备的工业级防护与抗干扰能力,实现150km全程稳定传输,保障电网施工的连续性与安全性。
二、方案核心背景与需求
2.1 项目背景
高海拔电网施工区域多位于山区、高原地带,地形复杂、海拔落差大(通常1500-4000m),施工点位分散,150km范围内无有效有线传输链路,光纤铺设需穿越高山、峡谷,施工难度极高,且易破坏高海拔生态环境,工期无法满足电网施工进度要求。同时,高海拔地区存在低温、强紫外线、强风、雷暴等极端天气,对无线传输设备的防护等级、抗干扰能力、稳定性提出严苛要求。
为解决上述痛点,结合电网施工“实时性、可靠性、安全性”的核心需求,选用LigoWave PTP工业级无线网桥,采用20km/跳的多跳中继方案,突破高海拔地形与极端环境限制,实现150km范围内施工数据、高清视频、语音指挥的稳定传输,替代传统有线传输方式,降低施工成本、缩短工期,适配高海拔电网施工的特殊场景。
2.2 核心需求(电网施工)
- 传输距离:总距离150km,采用20km/跳中继模式,共7跳(含起点A、终点B,6个中继站R1-R6),每跳严格控制在20km内,保障传输稳定性;
- 业务需求:支持高海拔电网施工的实时数据(施工设备参数、线路监测数据)、10路以上1080P施工监控视频、语音指挥调度传输,无卡顿、无丢包;
- 环境适配:适配高海拔(1500-4000m)、低温(-40℃~+70℃)、强紫外线、12级强风、雷暴等极端环境,设备防护等级≥IP67,具备防雷、抗电磁干扰能力(适配电网施工强电磁环境);
- 稳定性:年可用性≥99.99%,单跳中断时间≤1分钟/月,总中断时间≤7分钟/年,满足电网施工24小时不间断传输需求;
- 运维便捷:支持远程监控、参数调试,适配高海拔无人值守中继站,降低运维成本;
- 合规性:采用5.8GHz免执照频段(DFS信道),无需额外申请频点,符合国家无线传输规范及电网施工安全标准。
三、核心原理详解(为什么选择20km/跳?)
高海拔电网施工150km无线传输,核心限制因素为地球曲率、自由空间损耗、菲涅尔区遮挡、高海拔极端环境干扰,结合LigoWave PTP设备参数,20km/跳是高海拔场景下“稳定性、经济性、可实施性”的最优选择,以下详细解析核心原理及限制因素,助力搜索引擎对方案专业性的识别。
3.1 地球曲率问题
地球为近似球体,无线信号沿直线传播,远距离传输时,地球曲率会导致链路中点地面隆起,遮挡视距(LOS)与第一菲涅尔区,这是高海拔远距离无线传输的核心物理限制,且高海拔地区海拔落差大,曲率影响更为突出。
【核心公式】(含高海拔大气折射修正,K=4/3,适配高海拔空气稀薄环境):
中点曲率隆起高度 H = D²/(12.75×K) (D=单跳距离km,H=隆起高度m);
视距极限 d_max=4.12×(√Ht+√Hr) (Ht/Hr=两端天线架高m)。
【20km/跳 vs 其他距离对比(高海拔场景)】:
- 20km/跳:中点隆起 H=20²/(12.75×1.33)≈23.5米,结合高海拔施工点位本身海拔较高(1500m以上),天线只需架高≥15米,即可轻松抵消曲率影响,同时避开地面障碍物,满足视距要求,工程可实施性极强;
- 50km/跳:中点隆起 H≈147米,高海拔地区需额外架设高杆塔(≥150米),施工难度大、成本高,且高海拔强风环境下,高杆塔易出现安全隐患,不符合电网施工安全规范;
- 150km单跳:中点隆起≈1328米,即便高海拔点位,天线架高也需≥330米,现实中无法实现,且信号损耗极大,无任何稳定性保障。
结论:高海拔场景下,20km/跳可将地球曲率影响降至最低,无需额外架设超高杆塔,适配电网施工的安全与成本需求,是150km传输的最优单跳距离。
3.2 自由空间损耗(FSPL)与链路预算
自由空间损耗是无线信号传输过程中不可避免的能量衰减,公式为:FSPL(dB)=32.45+20lgf(GHz)+20lgd(km),高海拔地区空气稀薄,信号衰减略低于平原地区,但仍需严格控制单跳距离,确保链路预算充足。
【LigoWave PTP 20km/跳链路预算(高海拔5.8GHz场景)】:
- 核心参数:LigoPTP 5 PRO(发射功率29dBm)、30dBi抛物面天线、10MHz信道、馈线损耗2dB、高海拔雨衰余量15dB(高海拔降雨少,雨衰影响可忽略,预留余量适配极端天气);
- 自由空间损耗:FSPL=32.45+20lg5.8+20lg20≈122dB;
- 总增益:发射功率29dBm + 发射天线30dBi + 接收天线30dBi – 馈线损耗2dB = 87dB;
- 接收电平:87dB – 122dB = -35dBm;
- 信噪比(SNR):-35dBm – 设备接收灵敏度(-102dBm)= 67dB,远高于≥35dB的可靠传输标准,链路余量充足,可抵御高海拔强风、雷暴等极端环境的信号干扰。
关键说明:LigoWave PTP设备官方推荐可靠距离(满足50%吞吐量、15dB余量)为≤25km,20km/跳处于设备最优传输区间,结合高海拔环境修正,稳定性大幅提升,完全适配电网施工的高可靠性需求。
3.3 菲涅尔区遮挡
第一菲涅尔区是信号传输的“橄榄形”空间,是信号直射波与反射波的叠加区域,必须保证60%以上无遮挡,否则会导致信号衰减、丢包,甚至中断,高海拔地区树木、岩石、山峰较多,需严格控制单跳距离,降低菲涅尔区清除难度。
【第一菲涅尔半径公式】(中点):F1=17.3×√(D/(4f)) (D=单跳距离km,f=GHz,F1=半径m);
20km/跳(5.8GHz):F1=17.3×√(20/(4×5.8))≈13.5米;
结合地球曲率隆起23.5米,高海拔施工中,只需确保链路中点无高于23.5+13.5=37米的障碍物即可,高海拔施工点位多为山头、高地,障碍物较少,清除难度低,无需大规模开挖,符合高海拔生态保护与电网施工工期要求。
若单跳距离超过30km,菲涅尔半径会超过20米,中点清除高度需超过50米,高海拔山区难以实现,且易破坏生态环境,不符合电网施工“绿色施工”的要求。
3.4 高海拔极端环境适配原理
高海拔电网施工面临低温、强紫外线、强风、雷暴、强电磁干扰(电网施工设备产生)等问题,LigoWave PTP设备的工业级设计的核心优势的如下,适配高海拔场景:
- 低温适配:采用宽温设计(-40℃~+70℃),规避高海拔冬季低温(可达-30℃以下)导致的设备死机、信号中断问题;
- 防护适配:IP67防尘防水,抵御高海拔强降雨、雪、冰雹,同时抗强紫外线,避免设备外壳老化、性能衰减;
- 抗风适配:设备体积小、重量轻,搭配高强度抱杆,可抵御12级强风,适配高海拔山区强风环境,避免天线偏移、设备损坏;
- 抗干扰适配:支持DFS动态频率选择,可自动避开电网施工设备(变压器、电焊机等)产生的电磁干扰,同时采用W-Jet 3协议,降低多跳中继的信号干扰,保障传输稳定;
- 防雷适配:内置防雷模块,搭配外部防雷器,接地电阻<10Ω,抵御高海拔雷暴天气,避免设备被雷击损坏,保障电网施工安全。
四、LigoWave PTP 150km(20km/跳)中继方案详情
4.1 拓扑架构(7跳中继,20km/跳)
核心拓扑:A点(施工起点/指挥中心)→ R1(中继站1)→ R2(中继站2)→ R3(中继站3)→ R4(中继站4)→ R5(中继站5)→ R6(中继站6)→ B点(施工终点/监测点位),每跳严格控制在20km以内,总距离150km,采用“链式PTP中继”模式,每个中继站部署2台LigoWave PTP网桥,背靠背连接(分信道,避免同频干扰),适配高海拔电网施工的分散点位传输需求。

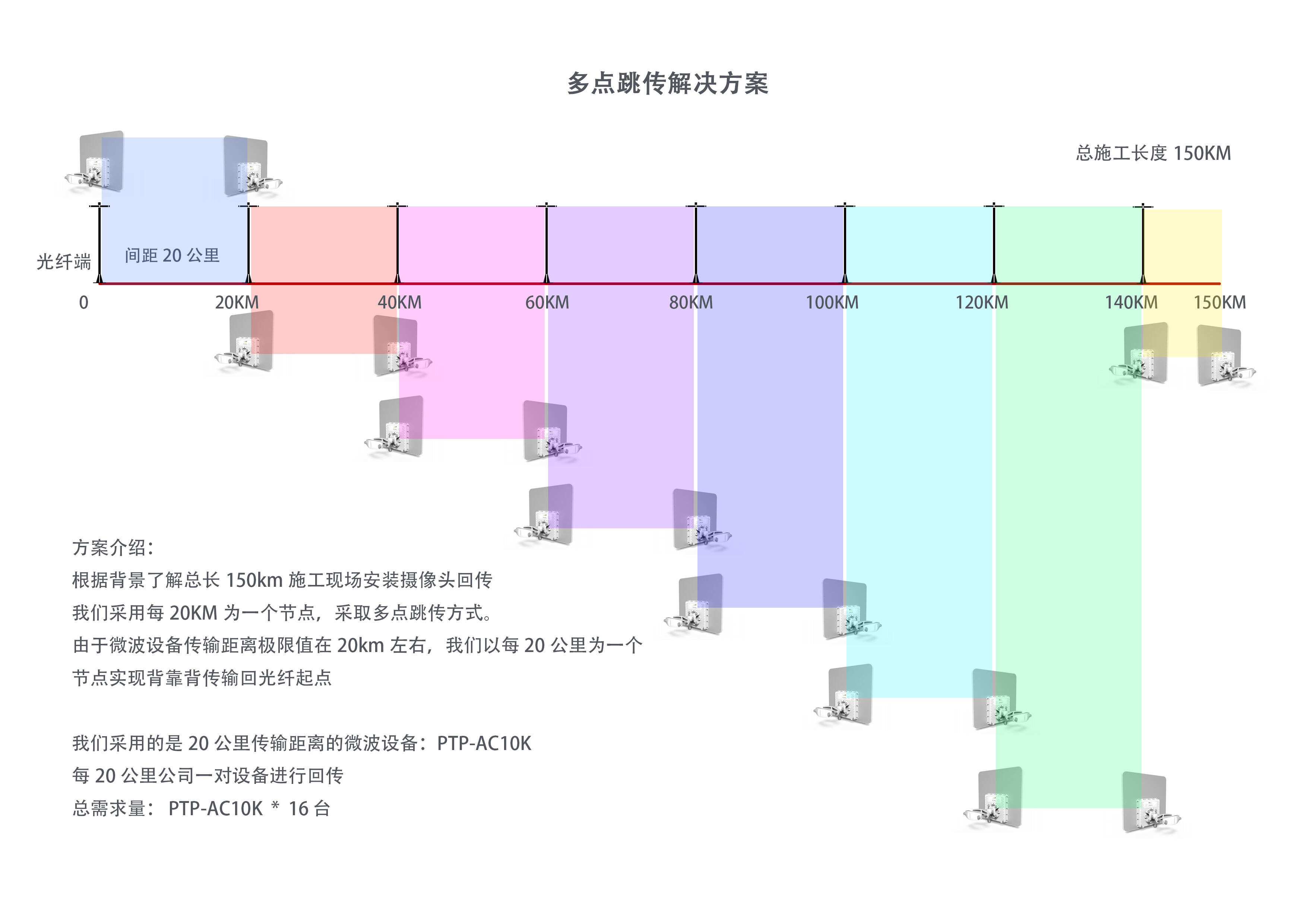

拓扑示意图(适配高海拔电网施工):
A点(指挥中心)←PoE供电→ LigoPTP RepidFire5-N+ 30dBi抛物面天线 ←20km视距→ R1中继站(2台LigoPTP 5 RepidFire5-N背靠背)←20km视距→ R2中继站(2台LigoPTP 5 RepidFire5-N背靠背)←20km视距→ R3中继站(2台LigoPTP 5 RepidFire5-N背靠背)←20km视距→ R4中继站(2台LigoPTP 5 RepidFire5-N背靠背)←20km视距→ R5中继站(2台LigoPTP 5 RepidFire5-N背靠背)←20km视距→ R6中继站(2台LigoPTP 5 RepidFire5-N背靠背)←20km视距→ B点(施工终点/监测点)←PoE供电→ 施工监控/数据采集设备
关键说明:每个中继站均选址于高海拔山头、高地,确保与前后站点100%视距,无遮挡,同时靠近电网施工点位,便于施工数据采集与传输,减少馈线长度,降低信号损耗。
4.2 设备选型(全LigoWave工业级,适配高海拔电网施工)
所有设备均选用LigoWave专业级产品,贴合高海拔极端环境与电网施工安全规范,设备清单如下(含数量、参数、适配场景):

(1)核心网桥设备(共16台,2台/跳)
型号:LigoPTP RepidFire 5-N 或Mach5ac(室外工业级,高海拔专用适配款)
核心参数(适配高海拔电网施工):
- 频段:5.8GHz(DFS免执照信道),可自动避开电网电磁干扰,无需频点申请,符合电网施工合规要求;
- 发射功率:29dBm(800mW),高海拔空气稀薄,信号传输效率提升,可保障20km稳定传输;
- 接收灵敏度:-102dBm(BPSK调制),灵敏度高,可接收微弱信号,提升链路余量,抵御高海拔干扰;
- 调制方式:支持BPSK/QPSK/64QAM,远距离(20km)自动切换为BPSK模式,降速保稳定,适配电网施工实时数据传输需求;
- 防护等级:IP67,防尘防水,抗强紫外线、抗冰雹,适配高海拔极端天气;
- 工作温度:-40℃~+70℃,应对高海拔冬季低温与夏季高温;
- 协议:W-Jet 3(TDD时分双工),低延迟(单跳<5ms),抗干扰能力强,适配多跳中继,保障语音指挥与视频传输流畅;
- 供电:工业级PoE供电(48V,60W),支持太阳能备用供电,适配高海拔无市电中继站场景。
(2)天线设备(共16台,每台网桥配套1台)
型号:30dBi 1.2m抛物面天线(5.8GHz,垂直极化,高海拔专用)
核心参数(适配高海拔电网施工):
- 增益:30dBi,高增益设计,弥补高海拔信号传输的轻微衰减,提升接收电平;
- 波束宽度:≤3°,高精度定向传输,减少信号扩散,降低干扰,适配多跳中继的精准对准需求;
- 口径:1.2m,抗强风设计,搭配高强度支架,避免高海拔强风导致天线偏移;
- 极化方式:垂直极化,两端严格同极化,避免信号损耗(不同极化会导致3dB以上损耗);
- 材质:防腐蚀、抗紫外线,适配高海拔强紫外线、强风沙环境,延长使用寿命。
(3)配套设备
- 馈线:1/2″超柔低损耗馈缆,每端≤30m,损耗<0.5dB/m,减少信号衰减,接头采用7层防水胶带+热缩管处理,适配高海拔雨雪环境;
- 抱杆:6m热镀锌高强度抱杆,抗12级强风,适配高海拔山区强风环境,底部固定于混凝土基础,确保稳定性,符合电网施工安全标准;
- 防雷设备:天线防雷器、PoE防雷器,每站1套,接地电阻<10Ω,独立接地网,抵御高海拔雷暴天气,避免设备雷击损坏;
- 供电设备:工业级PoE交换机(每站1台)、太阳能供电系统(无市电中继站,含太阳能板、蓄电池),保障24小时不间断供电,适配高海拔无人值守场景;
- 防护机箱:IP67工业级机箱,每站1台,用于放置PoE交换机、防雷设备,防尘防水、抗低温,保护设备安全;
- 调试设备:LigoWave专用调试软件、罗盘、GPS定位仪,用于天线精准对准、参数配置,适配高海拔复杂地形的调试需求。
4.3 信道规划(防干扰)
高海拔电网施工区域可能存在其他无线设备、电网施工设备的电磁干扰,采用差异化信道规划,每跳信道间隔≥20MHz,无重叠,开启DFS动态频率选择,自动避开干扰频段,保障传输稳定,具体规划如下(5.8GHz DFS信道):
- A→R1:信道149(5.745GHz)
- R1→R2:信道153(5.765GHz)
- R2→R3:信道157(5.785GHz)
- R3→R4:信道161(5.805GHz)
- R4→R5:信道165(5.825GHz)
- R5→R6:信道144(5.720GHz)
- R6→B:信道140(5.695GHz)
关键说明:每个中继站的2台背靠背网桥,分别使用不同信道,避免同频干扰;开启DFS功能后,设备可实时监测周围干扰,自动切换至无干扰信道,适配电网施工过程中电磁干扰变化的场景。
4.4 高海拔站点选址与安装规范
(1)站点选址(A/B点+6个中继站R1-R6)
选址核心原则:适配高海拔电网施工,兼顾视距、施工便利性、安全稳定性,具体要求如下:
- 视距要求:每相邻两站(A-R1、R1-R2…R6-B)必须100%纯视距,无山峰、树木、建筑物遮挡,第一菲涅尔区60%以上无遮挡,可通过Google Earth、现场勘察双重验证,确保信号传输不受遮挡影响;
- 海拔要求:站点海拔≥1500m,优先选择电网施工沿线的山头、高地,天线架高后,可覆盖周边施工点位,便于施工数据采集,同时抵消地球曲率影响;
- 环境要求:远离高压线路、变电站(电磁隔离≥50米),避免电网设备产生的强电磁干扰;远离陡坡、悬崖,确保设备安装与运维安全,符合电网施工安全规范;
- 运维要求:中继站优先选择有市电的点位,无市电点位配置太阳能供电系统,站点周边便于人员到达,便于后期调试、维护,降低高海拔运维难度;
- 生态要求:选址避免破坏高海拔植被、生态环境,遵循“绿色施工”理念,减少对周边环境的影响。
(2)安装规范(保障安全与稳定)
- 天线安装:天线架高≥15米(抱杆顶部),对准精度±0.5°以内,使用罗盘、GPS定位仪精准对准,调试至RSSI≥-65dBm、CCQ≥95%,固定牢固,避免高海拔强风导致偏移;天线极化严格一致(均为垂直极化),避免信号损耗;
- 馈线安装:馈线弯曲半径≥20倍直径,避免弯折、破损,接头做好防水处理(7层防水胶带+热缩管),馈线长度≤30m,减少信号衰减;馈线固定于抱杆,避免风吹晃动导致接头松动;
- 接地安装:天线、抱杆、防护机箱、防雷设备均接入独立接地网,接地电阻<10Ω,等电位连接,无断点,抵御高海拔雷暴天气,避免雷击损坏设备,符合电网施工防雷规范;
- 设备安装:防护机箱固定于抱杆中部(距地面2-3米),避免雨水浸泡、人为破坏;PoE交换机、防雷设备放置于机箱内,接线规范,做好绝缘处理,适配高海拔低温、潮湿环境;
- 供电安装:市电供电点位采用工业级PoE供电,无市电点位配置太阳能板(功率≥300W)+ 蓄电池(容量≥100Ah),保障阴雨天72小时不间断供电,适配高海拔无市电场景;供电线路做好防冻、绝缘处理,避免低温导致线路破损。
4.5 配置参数
所有LigoWave PTP网桥统一配置,重点优化稳定性与抗干扰能力,适配高海拔多跳中继与电网施工业务需求,具体参数如下:
- 工作模式:PTP Bridge(点对点桥接),关闭AP模式,专注于数据传输;
- 信道带宽:10MHz(20km/跳最优带宽,降低干扰,提升稳定性,避免高海拔信号波动导致的卡顿);
- 调制方式:Auto(自动切换),远距离自动切换为BPSK模式,近距离可切换为QPSK/64QAM模式,平衡带宽与稳定性;
- 发射功率:27dBm(降2dB,避免设备自激,提升稳定性,高海拔环境下足以保障20km传输);
- 抗干扰设置:开启DFS动态频率选择、开启抗多径干扰功能,适配高海拔电网施工的电磁干扰环境;
- 监控设置:开启SNMP/WEB监控功能,实时监测RSSI、CCQ、温度、电压等参数,支持远程告警,便于高海拔无人值守站点的运维;
- 加密设置:开启WPA2-PSK加密,保障电网施工数据、监控视频的安全性,防止数据泄露,符合电网施工保密要求。
五、方案性能与业务承载
5.1 核心性能指标-电网施工需求
- 单跳性能:协商速率300Mbps(10MHz信道),实际TCP吞吐量80-120Mbps,延迟<5ms,丢包率<0.1%;
- 总性能(7跳):总TCP吞吐量40-60Mbps,总延迟<35ms,丢包率<0.5%,满足电网施工实时传输需求;
- 稳定性:年可用性≥99.99%,单跳年中断时间≤1分钟,总中断时间≤7分钟,可抵御高海拔低温、强风、雷暴等极端天气;
- 传输距离:每跳严格控制在20km以内,总距离150km,全程视距传输,无遮挡,信号稳定;
- 运维便捷性:支持远程调试、参数修改、状态监控,中继站可实现无人值守,降低高海拔运维成本与难度。
5.2 业务承载能力
本方案可满足高海拔电网施工的多类业务传输需求,适配电网施工的指挥调度、安全监测、数据采集等场景,具体如下:
- 视频传输:支持10路以上1080P施工监控视频实时传输,无卡顿、无拖影,可实时监控高海拔电网施工点位的施工进度、安全状况,保障施工安全;
- 数据传输:支持电网施工设备参数、线路监测数据(如导线温度、杆塔倾斜度)、施工进度数据等实时传输,传输延迟<35ms,满足电网施工的实时监测需求;
- 语音传输:支持语音指挥调度,可实现A点指挥中心与B点施工点位、各中继站周边施工人员的实时语音沟通,无杂音、无延迟,保障施工调度高效;
- 扩展能力:可新增施工点位的监控、数据采集设备,支持多设备接入,适配高海拔电网施工的点位扩展需求,无需大规模调整拓扑。
六、高海拔电网施工适配优势
6.1 适配高海拔极端环境,稳定性强
全套设备采用LigoWave工业级设计,IP67防护、-40℃~+70℃宽温、抗12级强风、防雷、抗电磁干扰,完美适配高海拔低温、强紫外线、雷暴、强风等极端环境,避免设备故障导致的施工中断,保障电网施工的连续性。
6.2 20km/跳中继,工程可实施性高
20km/跳的设计,将地球曲率、菲涅尔区遮挡的影响降至最低,天线架高仅需15米,无需架设超高杆塔,施工难度低、成本低,适配高海拔山区的地形特点,同时避免大规模开挖,保护高海拔生态环境,符合电网施工“绿色、安全、高效”的要求。
6.3 贴合电网施工需求,业务适配性强
方案重点适配高海拔电网施工的视频监控、数据采集、语音指挥等核心业务,延迟低、丢包率低,可满足电网施工24小时不间断传输需求,同时支持业务扩展,适配不同规模的高海拔电网施工项目。
6.4 免执照频段,合规便捷
采用5.8GHz DFS免执照频段,无需额外申请频点,节省审批时间,快速部署,适配电网施工工期紧张的需求,同时符合国家无线传输规范与电网施工合规要求。
6.5 运维便捷,降低高海拔运维成本
支持远程监控、调试,中继站可实现无人值守,无需人员频繁往返高海拔站点,降低运维人员的劳动强度与安全风险,同时减少运维成本,适配高海拔无人区电网施工的运维需求。
七、方案可行性结论
LigoWave PTP 150km无线传输方案(20km/跳,7跳中继),完全适配高海拔电网施工工程的场景需求,核心结论如下:
- 技术可行:20km/跳的中继设计,彻底解决高海拔地区地球曲率、菲涅尔区遮挡、信号损耗等核心问题,链路预算充足,设备适配高海拔极端环境,稳定性、可靠性满足电网施工24小时不间断传输需求;
- 工程可行:无需架设超高杆塔,站点选址、设备安装符合高海拔山区地形特点,施工难度低、工期短,可快速部署,适配电网施工的进度要求,同时保护高海拔生态环境;
- 经济可行:相比传统光纤铺设(高海拔地区光纤铺设成本约50-80万元/150km),本方案预算更低,且运维成本低,可大幅降低高海拔电网施工的传输成本;
- 合规可行:采用5.8GHz免执照频段,符合国家无线传输规范与电网施工安全标准,业务承载能力贴合电网施工需求,可广泛应用于高海拔山区电网输电线路施工、变电站建设等场景。
综上,本方案是高海拔电网施工150km无线传输的最优解决方案,依托LigoWave PTP专业级设备的优势,结合20km/跳的中继拓扑,实现稳定、高效、低成本的无线传输,助力高海拔电网施工顺利推进。
八、替代方案与风险应对
8.1 替代方案(适配特殊场景)
- 场景1:部分站点无法实现视距 → 采用LigoWave PTP 工业网桥,支持非视距传输,适配高海拔山区遮挡严重的点位,保持20km/跳,确保传输稳定;
- 场景2:对带宽需求极高(>100Mbps) → 选用LigoPTP RepidFile 6-N (6GHz频段),提升单跳吞吐量,保持20km/跳,满足高带宽需求,但成本会增加约20%;
- 场景3:无中继站选址点位 → 采用10GHz+执照微波网桥,单跳可达50km,减少中继站数量,但需申请频点,成本较高(约为本次方案的3倍),且审批周期长,仅作为备选方案。
8.2 风险应对(高海拔电网施工重点)
- 风险1:高海拔强风导致天线偏移 → 采用高强度抱杆,加强天线固定,定期巡检(每季度1次),及时调整天线对准角度,同时开启远程监控,实时监测信号状态;
- 风险2:高海拔低温导致设备死机 → 选用宽温设备,设备机箱做好保温处理,定期检查供电系统,避免低温导致供电中断;
- 风险3:雷暴天气导致设备损坏 → 完善防雷系统,定期检测接地电阻(每半年1次),确保接地良好,雷暴天气前开启设备防雷保护模式;
- 风险4:电网施工电磁干扰导致信号中断 → 开启DFS动态频率选择,实时监测干扰,自动切换信道,同时优化站点选址,远离高压线路、变电站;
- 风险5:无市电中继站供电中断 → 配置大容量太阳能供电系统(蓄电池容量≥100Ah),定期检查太阳能板、蓄电池状态,确保阴雨天72小时不间断供电。
九、高海拔电网施工无线传输常见问题(FAQ)
1. 高海拔电网施工为什么选择无线传输方案?
高海拔地区地形复杂,光纤铺设难度大、成本高、工期长,且易破坏生态环境。无线传输方案无需开挖、快速部署,可有效解决高海拔电网施工的通信需求,同时降低施工成本和环境影响。
2. 20km/跳的中继方案在高海拔地区有什么优势?
20km/跳的设计可将地球曲率影响降至最低,天线架高仅需15米,无需架设超高杆塔,施工难度低、成本低。同时,菲涅尔区清除难度小,适配高海拔山区地形,符合绿色施工要求。
3. LigoWave PTP设备如何适配高海拔极端环境?
LigoWave PTP设备采用工业级设计,具备IP67防护、-40℃~+70℃宽温、抗12级强风、防雷、抗电磁干扰等特性,可完美适配高海拔低温、强紫外线、雷暴、强风等极端环境。
4. 高海拔电网施工无线传输的带宽能满足哪些业务需求?
采用LigoWave PTP设备的7跳中继方案,总TCP吞吐量可达40-60Mbps,可支持10路以上1080P施工监控视频、实时数据传输和语音指挥调度,满足电网施工的多业务需求。
5. 高海拔地区无线传输的稳定性如何保障?
通过严格控制单跳距离(20km以内)、确保视距传输、优化站点选址和安装规范,结合LigoWave PTP设备的工业级防护和抗干扰能力,可实现年可用性≥99.99%,单跳年中断时间≤1分钟。
6. 5.8GHz免执照频段在高海拔电网施工中有什么优势?
5.8GHz DFS免执照频段无需额外申请频点,节省审批时间,快速部署,适配电网施工工期紧张的需求,同时符合国家无线传输规范与电网施工合规要求。
7. 高海拔无线传输站点选址需要注意哪些因素?
选址需确保视距传输、避开障碍物、保障设备安全、便于施工和维护,同时考虑海拔、地形、供电和生态环境等因素,确保站点稳定运行和施工安全。
8. 无市电中继站如何解决供电问题?
可配置太阳能供电系统,包括太阳能板、蓄电池和充电控制器,确保设备24小时不间断供电。同时,定期检查太阳能系统状态,确保阴雨天也能正常运行。
9. 高海拔强风对无线传输设备有什么影响?如何应对?
高海拔强风可能导致天线偏移、设备损坏。应对措施包括:采用高强度抱杆、加强天线固定、定期巡检调整天线角度、开启远程监控实时监测信号状态。
10. 高海拔电网施工无线传输的延迟和丢包率如何?
采用7跳中继方案,总延迟<35ms,丢包率<0.5%,可满足电网施工实时数据传输、视频监控和语音指挥的需求,确保施工调度的高效性。
11. 如何解决高海拔地区的防雷问题?
通过完善防雷系统,包括设备内置防雷模块、外部防雷器、良好的接地系统(接地电阻<10Ω),定期检测接地电阻,雷暴天气前开启设备防雷保护模式。
12. 高海拔电网施工无线传输方案的扩展性如何?
方案支持业务扩展,可新增施工点位的监控、数据采集设备,支持多设备接入,适配高海拔电网施工的点位扩展需求,无需大规模调整拓扑。
13. 如何远程监控和管理高海拔无线传输设备?
LigoWave PTP设备支持远程监控、参数调试和状态监测,可通过Web界面或管理软件实现对设备的远程管理,无需人员频繁往返高海拔站点,降低运维成本。
14. 高海拔地区无线传输的信号干扰如何解决?
通过开启DFS动态频率选择,实时监测干扰,自动切换信道,同时优化站点选址,远离高压线路、变电站等强电磁干扰源,确保信号传输稳定。
15. 高海拔电网施工无线传输方案的成本如何?
相比光纤铺设,无线传输方案成本更低,无需开挖、节省材料和人力成本,同时部署速度快,可快速投入使用,适配电网施工工期紧张的需求。
16. 如何确保高海拔无线传输的视距要求?
通过Google Earth初步规划、现场勘察验证、优化站点选址,确保每相邻两站100%纯视距,无山峰、树木、建筑物遮挡,第一菲涅尔区60%以上无遮挡。
17. 高海拔低温环境对设备电池有什么影响?如何应对?
高海拔低温会降低电池容量和寿命。应对措施包括:选择低温性能好的电池、配置保温措施、定期检查电池状态、确保太阳能系统正常充电。
18. 高海拔电网施工无线传输方案的验收标准是什么?
验收标准包括:传输距离满足要求、带宽和延迟符合业务需求、设备运行稳定、站点安装规范、防雷和接地系统合格、远程监控功能正常等。
19. 如何处理高海拔无线传输中的突发故障?
建立故障应急预案,包括远程诊断、快速响应机制、备用设备准备等。通过远程监控及时发现故障,定位问题所在,采取相应措施快速恢复传输。
20. 高海拔电网施工无线传输方案的维护周期是多久?
建议维护周期为:日常远程监控(每日)、定期巡检(每季度)、全面维护(每半年),包括设备状态检查、天线角度调整、防雷系统检测、供电系统维护等。
